国晋消防,消防百事通,提高安全意识

一周飞逝,施工动态正在进行中--四川国晋施工动态

作者: 编辑: 来源: 发布日期: 2020.09.25
信息摘要:
在四川,在成都,国晋消防--消防施工动态进行时….你还在帮我们一起监督进度么?你还在跟我们一起见证国晋的成长吗?还是说依旧没有找到你所需要的…
国晋消防--消防施工动态进行时….

在四川,在成都,国晋消防--消防施工动态正在进行时….你还在帮我们一起监督进度么?你还在跟我们一起见证国晋的成长吗?还是说依旧没有找到你所需要的的项目案例?我们还在努力接单。。。敬请期待!

1. 2020年9日19-9月25  远洋地产-远洋栖棠商住开发项目消防施工

负责人:张晓林

今日动态:防排烟、喷淋、楼上消火栓、报警系统施工

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于201912月中旬进场施工,目前项目总施工进度86%。水系统完成86%,施工人数6人,环网刷漆。电系统完成85%,施工8人,地下室防火门监控模块穿线,泄压口画线。楼上装闭门器和门磁开关,总施工14人。

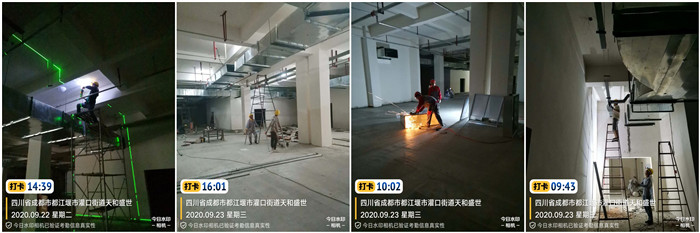

9月22日 崇州远洋栖棠--袁桦700

2. 2020年9日19-9月25   广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

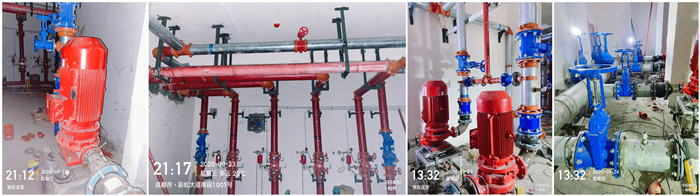

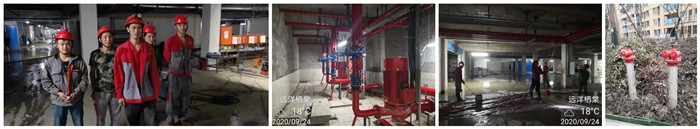

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。目前总施工进度为89%;一期:水系统打压,进度为97%;二期:水系统,安装支架;一期:电系统,地下室及楼上安装设备、桥架,放动力电缆;电系统进度为80%;一期:抗震支架开始安装地下一层;一期:防排烟系统休息;防排烟系统进度为97%;二期:防排烟系统休息,进度为45%;二期:地下室穿线,进度为16%。三期:预埋11#。现场施工人数31人。

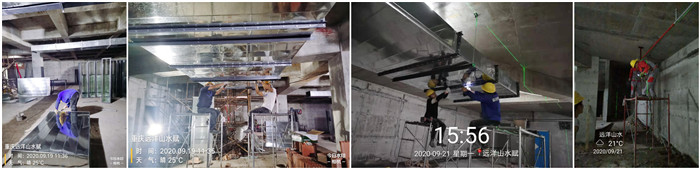

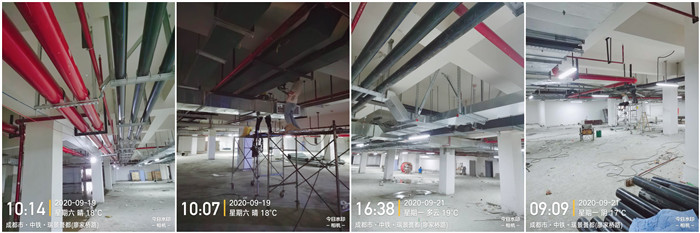

9月22日 南峰水岸华府--付明强700

9月19日 南峰水岸华府到货-700

3. 2020年9日19-9月25   重庆远洋地产-远洋山水赋商住开发项目消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

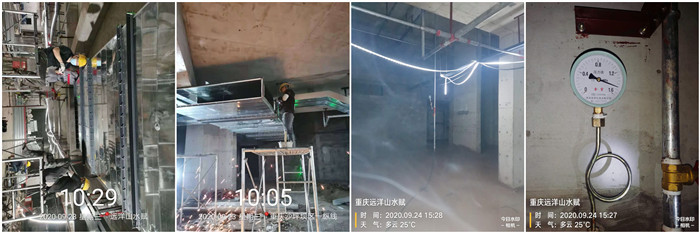

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。目前总施工进度31%131地块主管支架制作、喷淋管道安装6人,2人打压。2、排烟班组无材料,放假。共8人施工。

9月22日 重庆远洋山水赋-700

9月19日 重庆远洋山水赋-700

4. 2020年9日19-9月25   富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

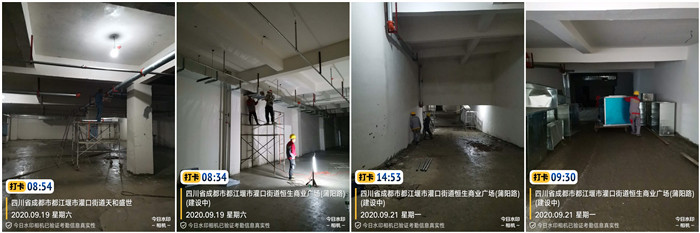

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为38%。地下室喷淋系统进度62%,消火栓系统进度66%,防排烟系统进度50%。弱电桥架完成65%,消防桥架完成68%2号地块2号楼首层预埋完成。弱电班组4人,消防电4人,消防水8人,防排烟班组5

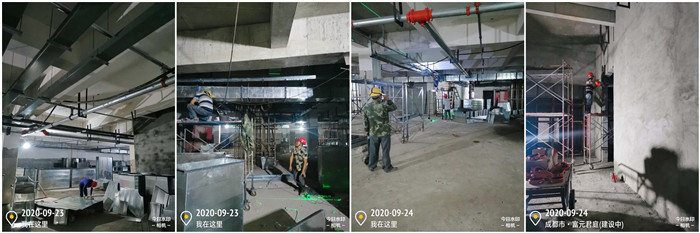

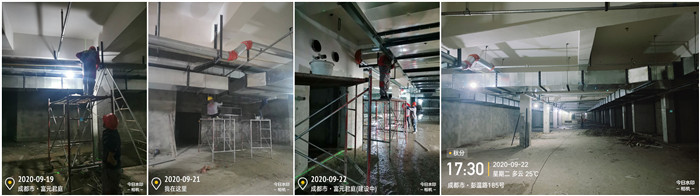

9月23日 富元君庭项目--李玉700

9月19日 富元君庭项目--李玉700

5. 2020年9日19-9月25   长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

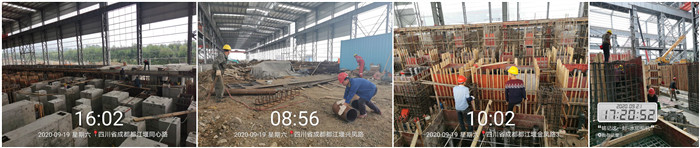

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,长峰项目日报。目前轧钢厂基础件预埋总施工进度约47%,其中预埋件制作完成96%,预埋完成42%1、冷床一区安装波纹管完成90,2、高速一区 预埋件完成100%。日共计施工人数34

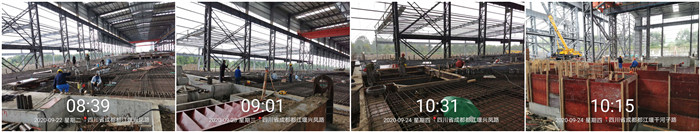

9月19日 长峰轧钢厂-张豪700

      9月22日 长峰轧钢厂-张豪700

6. 2020年9日19-9月25   玉屏商场重建消防施工项目

负责人:杨长保

今日动态:喷淋支管安装

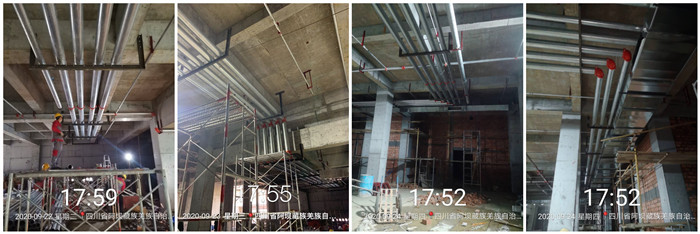

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202073日进场施工。 目前总施工进度为78%,施工总人数12人。消火栓:1人,二三层安装支管,进度为66%;喷淋:3人,负一层安装支管,进度为76%;防排烟:4人,负一层安装风管阀件,进度为72%。电气:4人,负一层安装桥架及设备,进度为67%。

9月19日 玉屏广场-李坤700

9月22日 玉屏广场-李坤700

7. 2020年9日19-9月25   理县藏语佛学院消防施工项目

负责人:李昌勇

今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工

项目动态:佛学院项目日报,综合楼地下室联网总平管道安装,完成量57%,1楼漂亮主管安装,施工人数9人,通风安装综合楼地下室风管,施工人数5

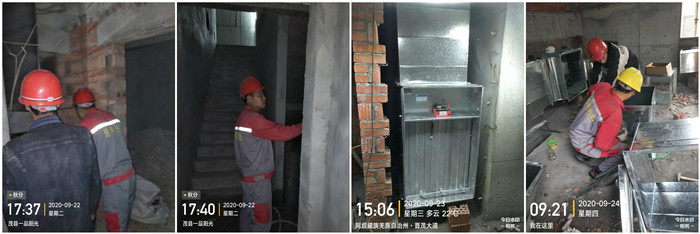

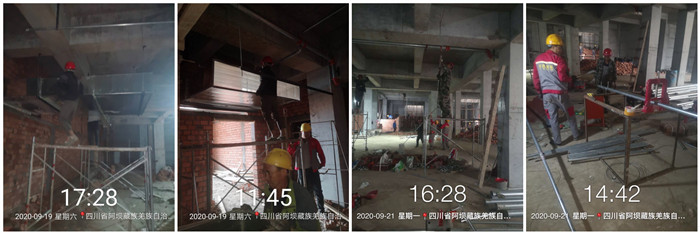

9月22日 理县藏语佛学院-李昌700

9月19日 理县藏语佛学院-李昌勇700

8. 2020年9日12-9月18   都江堰公交大厦消防施工项目

负责人:邓春冬

今日动态:电系统预埋

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与202073日进场施工,目前总施工进度约4.5%,负二层预埋完成100%,总的预埋进度为20%,下雨,无人施工。

案例临时内页图

9. 2020年9日19-9月25  阿坝州茂县领先一品阳光消防施工项目

负责人:马信全

今日动态:喷淋支管安装

项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与202083日进场施工。  目前总施工进度为2%,今日进行1号楼屋顶层机房内风管及穿墙打洞安装,施工人数2人。5号楼屋顶风机房风管安装2人,共计施工人数4人。水电班组暂未施工,等材料到场。

9月19日 茂县一品阳光--马信全700

10.2020年9日19-9月25  科星置业-翡翠积家商住开发项目消防施工

负责人:夏虎林

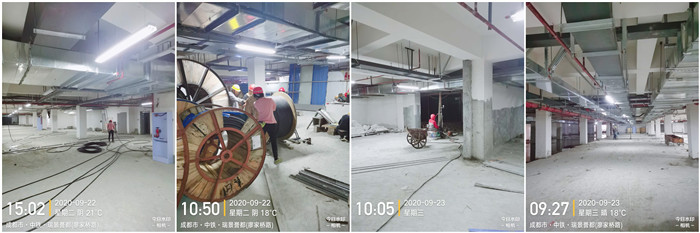

今日动态: 地下室消防柜安装、地下室、标准层应急灯具安装、地下室负一层风管安装

项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019322日进场施工,目前总施工进度95%,现进行泵房施工,泵房进度80%,消防水系统进度95.5%,报警设备模块安装,电系统进度94%,施工人数8

9月21日 翡翠积家-夏虎林700

——

四川 国晋消防工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。
