你有需要看的施工项目吗?一起找一找?成都江南忆;必宿酒店;都江堰市长峰轧钢厂;理县致和广场;远洋地产-远洋栖棠商;广东南峰集团-南峰水岸华府…
国晋消防--消防施工动态进行时….

 1. 2020年9日12日-9月18日  远洋地产-远洋栖棠商住开发项目 消防施工

负责人:张晓林

今日动态:防排烟、喷淋、楼上消火栓、报警系统施工

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于201912月中旬进场施工,目前项目总施工进度84%。水系统完成84%。人数10人,2人消喷淋系统灌水,5人室外消火栓,2人消火栓箱。电系统完成80%,施工12人,6人楼上设备,地下室6人联动调试。总施工22人。

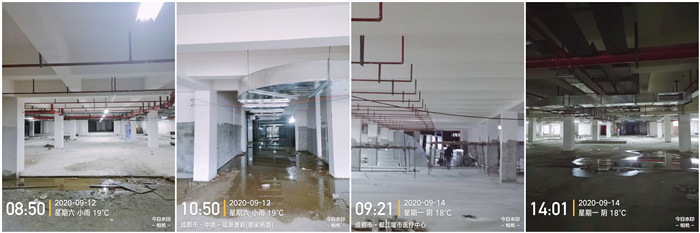

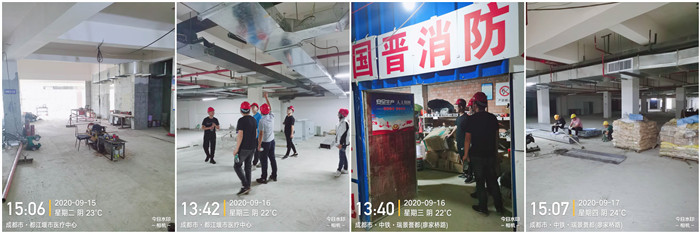

9月12日 崇州远洋栖棠--袁桦700

2. 2020年9日12-9月18   广东南峰集团-南峰水岸华府消防施工

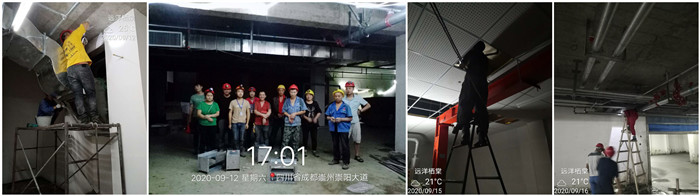

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。目前总施工进度为88%;一期水系统进度为97%;二期水系统下材料;一期电系统,地下室及楼上安装设备;电系统进度为79%;一期抗震支架进场开始安装地下一层;一期防排烟系统休息;防排烟系统进度为97%;二期防排烟系统休息,进度为45%;二期地下室穿线,二期总进度为16%。三期预埋11#12#。现场施工人数25人。

9月12日 南峰水岸华府--付明强700

9月15日 南峰水岸华府--付明强700

3. 2020年9日12-9月18   重庆远洋地产-远洋山水赋商住开发项目消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。目前总施工进度28%:131地块主管支架制作、喷淋管道安装7,231地块风管制作安装3,321号楼门头消火栓立管安装2人。施工人数12人。

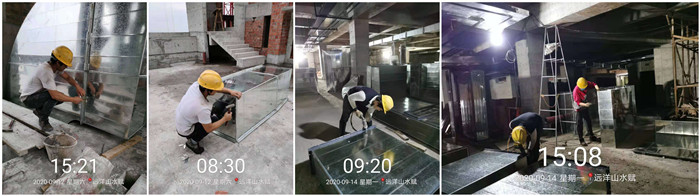

9月12日 重庆远洋山水赋-周浩700

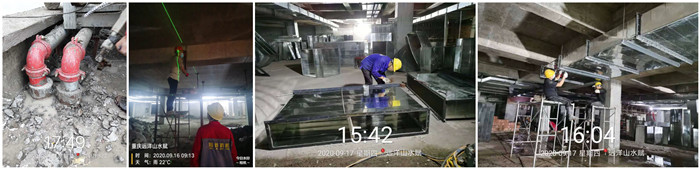

9月15日 重庆远洋山水赋-周浩_700

4. 2020年9日12-9月18   富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

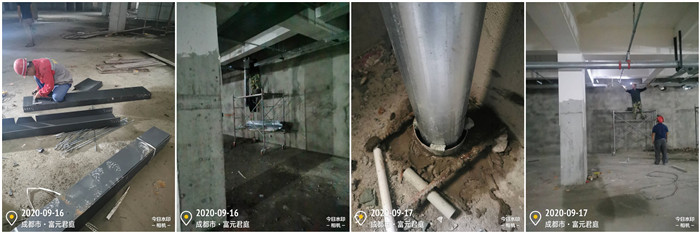

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为34%。地下室喷淋系统进度55%,消火栓系统进度58%,防排烟系统进度40%。弱电桥架完成35%,消防桥架完成40%9号楼吊洞完成。施工人数24

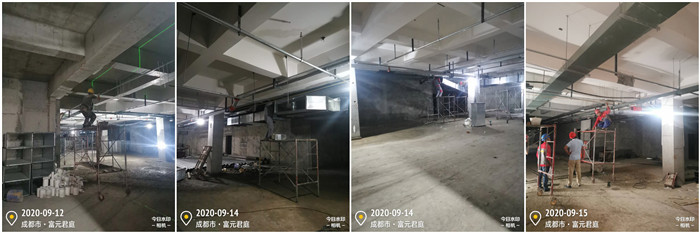

9月12日 富元君庭项目--李玉700

9月16日 富元君庭项目--李玉700

5. 2020年9日12-9月18   长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,目前轧钢厂基础件预埋总施工进度约40%,其中预埋件制作完成94%,预埋完成37%1、冷床一区安装波纹管完成35,2、高速二区安装预埋件完成100%,高速一区预埋安装完成17%3、连筑体区安装预埋件完成100%。炼钢厂薄型防火涂料 完成60%,超薄型防火涂料完成50%,日共计施工人数38

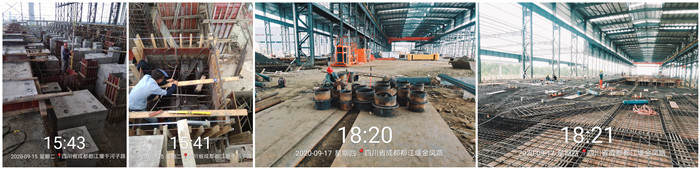

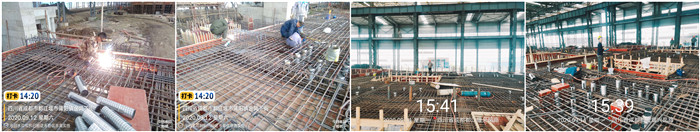

9月12日 长峰轧钢厂-张豪 700

9月15日 长峰轧钢厂-张豪700

6. 2020年9日12-9月18   玉屏商场重建消防施工项目

负责人:杨长保

今日动态:喷淋支管安装

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202073日进场施工。目前总施工进度为71%,施工总人数10人。消火栓:进度为55%;喷淋:4人,吊洞及负二层安装支管,进度为72%;防排烟:4人,二层安装风管,进度为61%。电气:2人,一层安装设备,进度为55%。

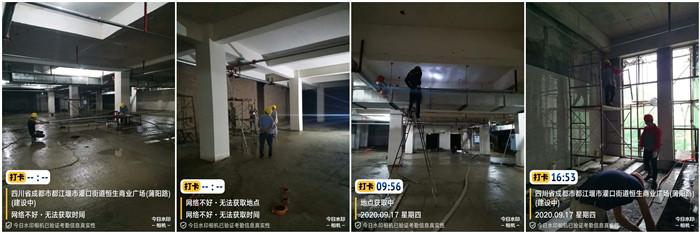

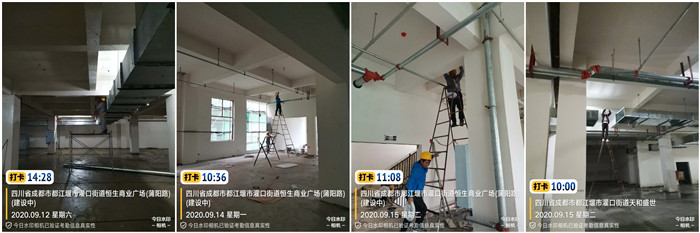

9月12日 玉屏广场-李坤700

9月16日 玉屏广场-李坤700

7. 2020年9日12-9月18   理县藏语佛学院消防施工项目

负责人:李昌勇

今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工

项目动态:综合楼地下室喷淋主管支管安装,完成量40%,上午材料进场,施工人数6人,通风安装学生宿舍、斋堂、教学楼、教师楼、学员宿舍屋顶风机连接,施工人数4人。

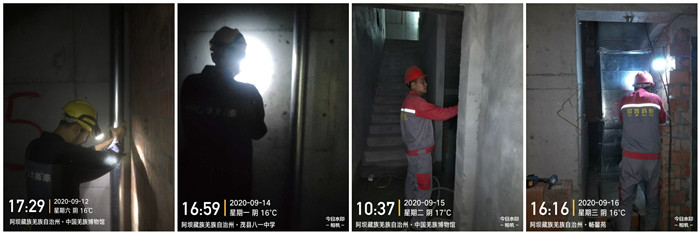

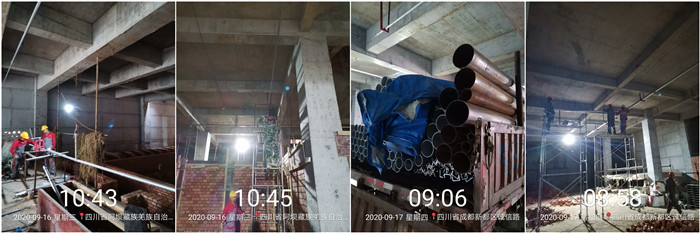

9月15日 理县藏语佛学院-李昌勇700

8. 2020年9日12-9月18   都江堰公交大厦消防施工项目

负责人:邓春冬

今日动态:电系统预埋

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与202073日进场施工,目前总施工进度约4%,今日水电班组预埋地下负二层,预埋完成17%,施工人数:3人。

案例临时内页图

9. 2020年9日12-9月18  阿坝州茂县领先一品阳光消防施工项目

负责人:马信全

今日动态:喷淋支管安装

项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与202083日进场施工。目前总施工进度为2%1号楼16层至20层正压送风管剪刀楼梯井道安装2人,水电班组调往崇州远洋栖棠打突击6人,完成11号楼设备安装及编码工作。共计施工人数6人。

9月12日 茂县一品阳光--马信全_700

10.2020年9日12-9月18  科星置业-翡翠积家商住开发项目消防施工

负责人:夏虎林

今日动态: 地下室消防柜安装、地下室、标准层应急灯具安装、地下室负一层风管安装

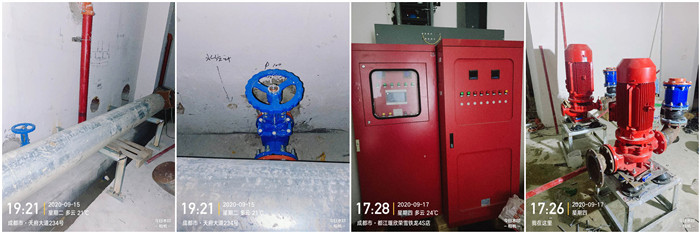

项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019322日进场施工,目前总施工进度95%,现进行泵房施工,泵房进度25%,消防水系统进度95%,防火阀控制模块安装,电系统进度93.5,施工人数8

9月14日 翡翠积家-夏虎林700

——
