信息摘要:


  气体灭火系统是指以气体为主要介质的灭火系统。在气体灭火系统的消防施工中,负责施工的消防单位必须具有相应的资质等级,且在施工前应当具备相应的条…






    气体灭火系统是指以气体为主要介质的灭火系统。在气体灭火系统的消防施工中,负责施工的消防单位必须具有相应的资质等级,且在施工前应当具备相应的条件,在以下四川国晋消防分享的的内容中有详细介绍。同时在消防施工过程中以及消防验收也应当符合相应的规范要求,如下:




    气体灭火系统施工及验收规范



    1 总则



        1.0.1 为统一气体灭火系统(或简称系统)工程施工及验收要求,保障气体灭火系统工程质量,制定本规范。
        1.0.2 本规范适用于新建、扩建、改建工程中设置的气体灭火系统工程施工及验收、维护管理。
        1.0.3 气体灭火系统工程施工中采用的工程技术文件、承包合同文件对施工及质量验收的要求不得低于本规范的规定。


            1.0.4 气体灭火系统工程施工及验收、维护管理,除应符合本规范的规定外,的施工及验收,尚应符合国家现行的有关标准的规定。





            2 术语









                2.0.1 气体灭火系统 gas extinguishing systems
                    以气体为主要介质的灭火系统。
                2.0.2 惰性气体灭火系统 inert gas extinguishing systems
                    灭火剂为惰性气体的气体灭火系统。
                2.0.3 卤代烷灭火系统 halocarbon extinguishing systems
                    灭火剂为卤代烷的气体灭火系统。
                2.0.4 高压二氧化碳灭火系统 high-pressure carbon dioxide extinguishing systems
                    灭火剂在常温下储存的二氧化碳灭火系统。
                2.0.5 低压二氧化碳灭火系统 low-pressure carbon dioxide extinguishing systems
                    灭火剂在-18~-20℃低温下储存的二氧化碳灭火系统。
                2.0.6 组合分配系统 combined
distribution systems
                    用一套灭火剂储存装置,保护两个介以上防护区域或保护对象的灭火系统。
                2.0.7 单元独立系统 unit independent system
                    用一套灭火剂储存装置,保护一个防护区域或保护对象的灭火系统。
                2.0.8 预制灭火系统 pre-engineered systems
                    按一定的应用条件,将灭火剂储存装置和喷放组件等预先设计、组装成套且具有联动控制功能的灭火系统。
                2.0.9 柜式气体灭火装置 cabinet gas extinguishing equipment
                    由气体灭火剂瓶组、管路、喷嘴、信号反馈部件、检漏部件、驱动部件、减压部件、火灾探测部件、控制器组成的能自动探测并实施灭火的柜式灭火装置。
                2.0.10 热气溶胶灭火装置 condensed aerosol fire extinguishing device
                    使气溶胶发生剂通过燃烧反应产生气溶胶灭火剂的装置。通常由引发器、气溶胶发生剂和发生器、冷却装置(剂)、反馈元件、外壳及与之配套的火灾探测装置和控制装置组成。
                2.0.11 全淹没灭火系统 total flooding extinguishing systems
                    在规定时间内,向防护区喷放设计规定用量的灭火剂,并使其均匀地充满整个防护区的灭火系统。
                2.0.12 局部应用灭火系统 local application extinguishing systems
                    向保护对象以设计喷射率直接喷射灭火剂,并持续一定时间的灭火系统。
                2.0.13 防护区 protected
area
                    满足全淹没灭火系统要求的有限封闭空间。
                2.0.14 保护对象 protected object


                    被局部应用灭火系统保护的目的物。





                    3 基本规定









                        3.0.1 气体灭火系统工程的施工单位应符合下列规定:
                            1 承担气体灭火系统工程的施工单位必须具有相应等级的资质。
                            2 施工现场管理应有相应的施工技术标准、工艺规程及实施方案、健全的质量管理体系、施工质量控制及检验制度。
                            施工现场质量管理应按本规范附录A的要求进行检查记录。
                        3.0.2 气体灭火系统工程施工前应具备下列条件:
                            1 经批准的施工图、设计说明书及其设计变更通知单等设计文件应齐全。
                            2 成套装置与灭火剂储存容器及容器阀、单向阀、连接管、集流管、安全泄放装置、选择阀、阀驱动装置、喷嘴、信号反馈装置、检漏装置、减压装置等系统组件,灭火剂输送管道及管道连接件的产品出厂合格证和市场准入制度要求的有效证明文件应符合规定。
                            3 系统中采用的不能复验的产品,应具有生产厂出具的同批产品检验报告与合格证。
                            4 系统及其主要组件的使用、维护说明书应齐全。

5 给水、供电、供气等条件满足连续施工作业要求。
                            6 设计单位已向施工单位进行了技术交底。
                            7 系统组件与主要材料齐全,其品种、规格、型号符合设计要求。
                            8 防护区、保护对象及灭火剂储存容器间的设置条件与设计相符。
                            9 系统所需的预埋件及预留孔洞等工程建设条件符合设计要求。
                        3.0.3 气体灭火系统的分部工程、子分部工程、分项工程划分可按本规范附录B执行。
                        3.0.4 气体灭火系统工程应按下列规定进行施工过程质量控制:
                            1 采用的材料及组件应进行进场检验,并应经监理工程师签证;进场检验合格后方可安装使用;涉及抽样复验时,应由监理工程师抽样,送市场准入制度要求的法定机构复验。
                            2 施工应按批准的施工图、设计说明书及其设计变更通知单等设计文件的要求进行。
                            3 各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查;检查合格后方可进行下道工序。
                            4 相关各专业工种之间,应进行交接认可,并经监理工程师签证后方可进行下道工序。
                            5 施工过程检查记录应由监理工程师组织施工单位人员进行。
                            6 施工过程检查记录应按本规范附录C的要求填写。
                            7 安装工程完工后,施工单位应进行调试,并应合格。
                        3.0.5 气体灭火系统工程验收应符合下列规定:
                            1 系统工程验收应在施工单位自行检查评定合格的基础上,由建设单位组织施工、设计、监理等单位人员共同进行。
                            2 验收检测采用的计量器具应精度适宜,经法定机构计量检定、校准合格并在有效期内。
                            3 工程外观质量应由验收人员通过现场检查,并应共同确认。
                            4 隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并按本规范附录C进行验收记录。
                            5 资料核查记录和工程质量验收记录应按本规范附录D的要求填写。
                            6 系统工程验收合格后,建设单位应在规定时间内将系统工程验收报告和有关文件,报有关行政管理部门备案。
                        3.0.6 检查、验收合格应符合下列规定:
                            1 施工现场质量管理检查结果应全部合格。
                            2 施工过程检查结果应全部合格。
                            3 隐蔽工程验收结果应全部合格。
                            4 资料核查结果应全部合格。
                            5 工程质量验收结果应全部合格。
                        3.0.7 系统工程验收合格后,应提供下列文件、资料:

  1 施工现场质量管理检查。
                            2 气体灭火系统工程施工过程检查记录。
                            3 隐蔽工程验收记录。
                            4 气体灭火系统工程质量控制资料核查记录。
                            5 气体灭火系统工程质量验收记录。
                            6 相关文件、记录、资料清单等。
                        3.0.8 气体灭火系统工程施工质量不符合要求时,应按下列规定处理:

  1 返工或更换设备,并应重新进行验收。
                            2 经返修处理改变了组件外形但能满足相关标准规定和使用要求,可按经批准的处理技术方案和协议文件进行验收。
                            3 经返工或更换系统组件、成套装置的工程,仍不符合要求时,严禁验收。


                            3.0.9 未经验收或验收不合格的气体灭火系统工程不得投入使用,投入使用的气体灭火系统应进行维护管理。





                            附录A 施工现场质量管理检查记录

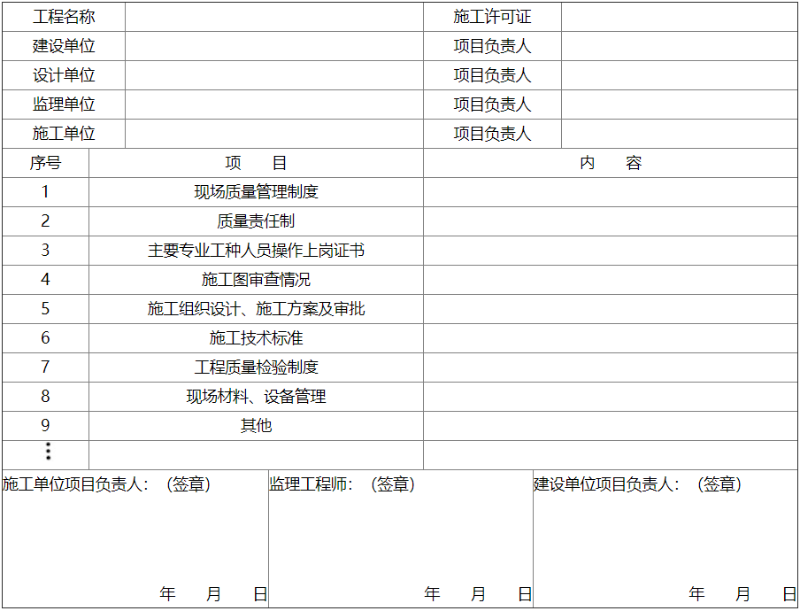

                            施工现场质量管理检查记录应由施工单位质量检查员按表A填写,监理工程师进行检查,并做出检查结论。


                            表A 施工现场质量管理检查记录

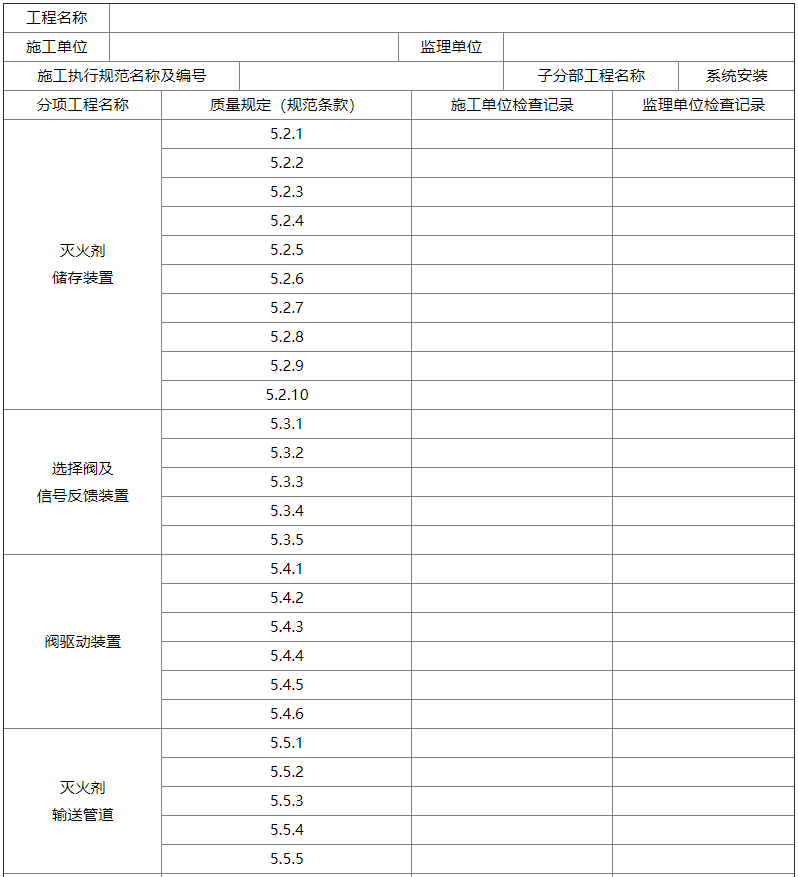

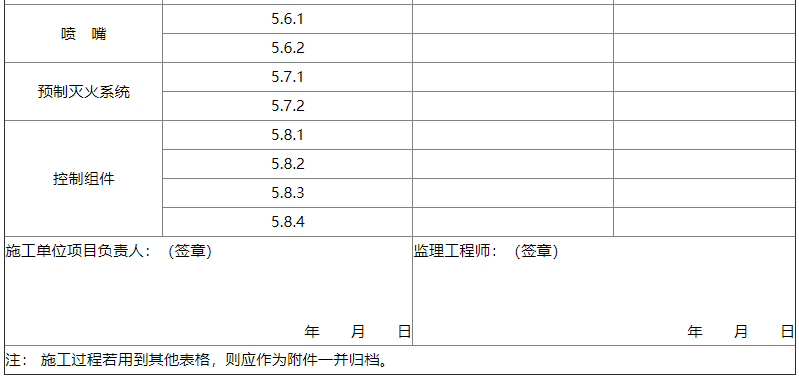

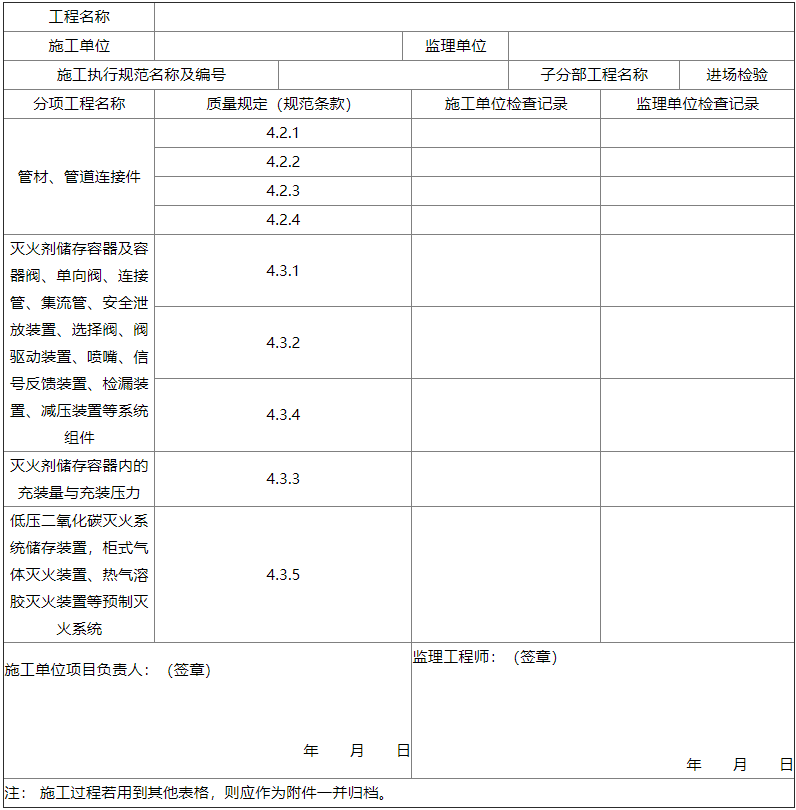

                    附录B 气体灭火系统工程划分

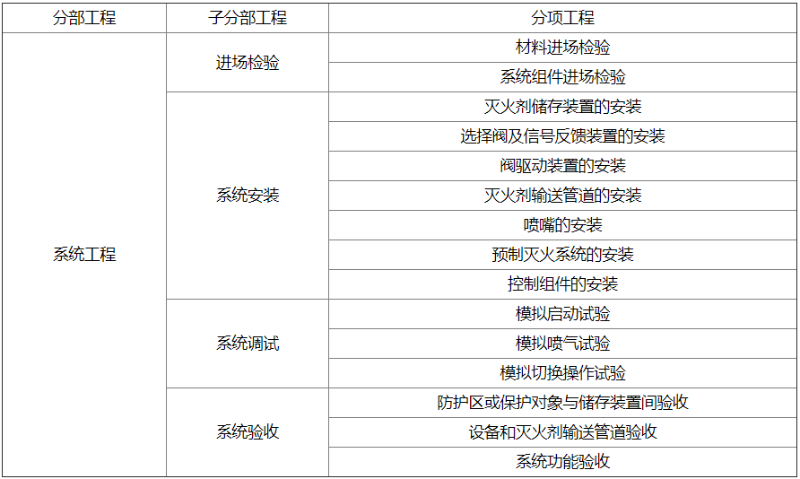

                    表B 气体灭火系统子分部工程、分项工程划分







            附录C 气体灭火系统施工记录








            施工过程检查记录应由施工单位质量检查员按表C-1~表C-4填写,监理工程师进行检查,并做出检查结论。


            表C-1 气体灭火系统工程施工过程检查记录






    表C-2 气体灭火系统工程施工过程检查记录

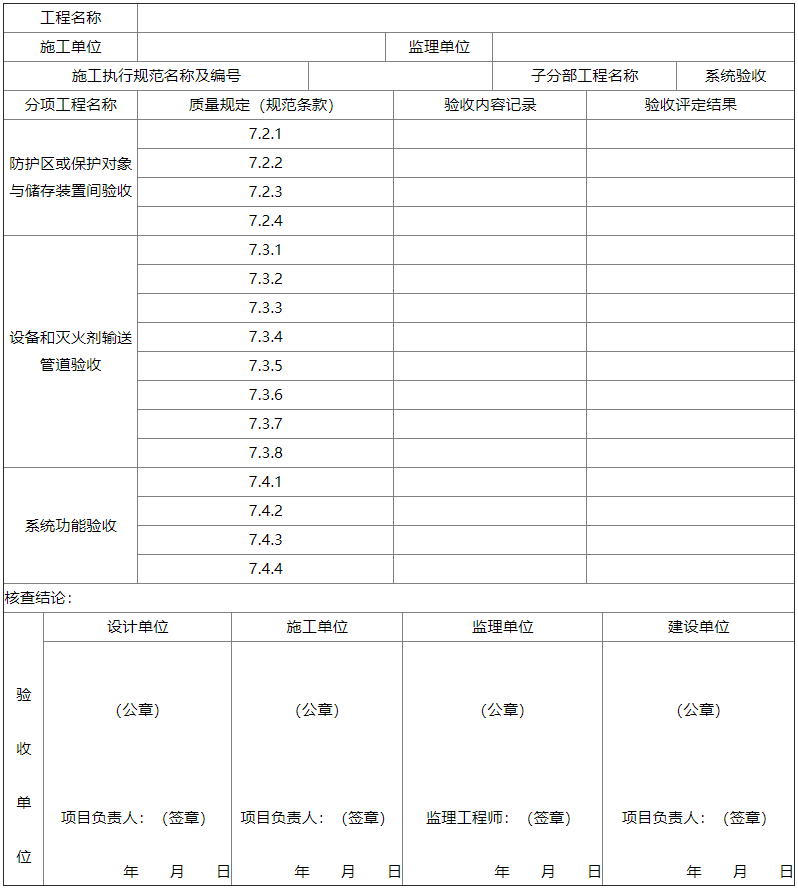

    表C-3 隐蔽工程验收记录

    表C-4 气体灭火系统工程施工过程检查记录

    附录D 气体灭火系统验收记录


    气体灭火系统验收应由建设单位项目负责人组织监理工程师、施工单位项目负责人和设计单位项目负责人等进行,并按表D-1~表D-2记录。

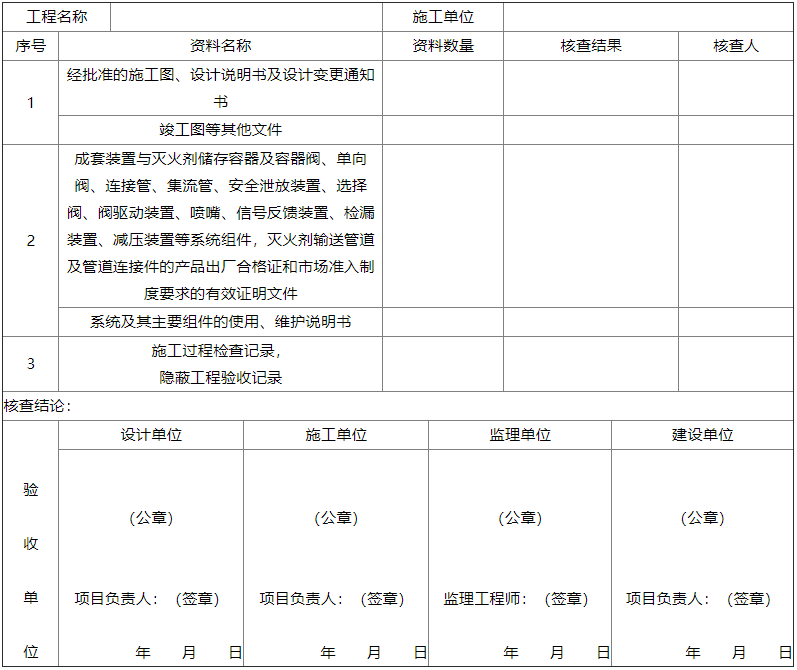

    表D-1 气体灭火系统工程质量控制资料核查记录

    表D-2 气体灭火系统工程质量验收记录


    ——
