国晋消防,消防百事通,提高安全意识

建筑防烟排烟系统消防施工的一般规定-四川国晋消防分享

作者: 编辑: 来源: 发布日期: 2021.05.10
信息摘要:
建筑防烟排烟系统在消防施工前,都需要具备相应的条件方可进行施工,包括经批准的施工图、设计说明、设计文件等,在施工过程中还需要做好施工过程质量…

建筑防烟排烟系统在消防施工前,都需要具备相应的条件方可进行施工,包括经批准的施工图、设计说明、设计文件等,在施工过程中还需要做好施工过程质量控制等,在下方四川国晋消防整理分享的内容中详细介绍了防烟排烟系统的施工前、施工中、施工后的具体要求与规定即防烟、排烟系统的消防施工一般规定。

系统施工-一般规定-700


建筑防烟排烟系统技术标准

6 系统施工

6.1 一般规定

6.1.1 防烟、排烟系统的分部、分项工程划分可按本标准附录C表C执行。
6.1.2 防烟、排烟系统施工前应具备下列条件:
    1 经批准的施工图、设计说明书等设计文件应齐全;
    2 设计单位应向施工、建设、监理单位进行技术交底;
    3 系统主要材料、部件、设备的品种、型号规格符合设计要求,并能保证正常施工;
    4 施工现场及施工中的给水、供电、供气等条件满足连续施工作业要求;
    5 系统所需的预埋件、预留孔洞等施工前期条件符合设计要求。
6.1.3 防烟、排烟系统的施工现场应进行质量管理,并应按本标准附录D表D-1的要求进行检查记录。
6.1.4 防烟、排烟系统应按下列规定进行施工过程质量控制:
    1 施工前,应对设备、材料及配件进行现场检查,检验合格后经监理工程师签证方可安装使用;
    2 施工应按批准的施工图、设计说明书及其设计变更通知单等文件的要求进行;
    3 各工序应按施工技术标准进行质量控制,每道工序完成后,应进行检查,检查合格后方可进入下道工序;
    4 相关各专业工种之间交接时,应进行检验,并经监理工程师签证后方可进入下道工序;
    5 施工过程质量检查内容、数量、方法应符合本标准相关规定;
    6 施工过程质量检查应由监理工程师组织施工单位人员完成;
    7 系统安装完成后,施工单位应按相关专业调试规定进行调试;
    8 系统调试完成后,施工单位应向建设单位提交质量控制资料和各类施工过程质量检查记录。
6.1.5 防烟、排烟系统中的送风口、排风口、排烟防火阀、送风风机、排烟风机、固定窗等应设置明显永久标识。
6.1.6 防烟、排烟系统施工过程质量检查记录应由施工单位质量检查员按本标准附录D填写,监理工程师进行检查,并做出检查结论。
6.1.7 防烟、排烟系统工程质量控制资料应按本标准附录E的要求填写。

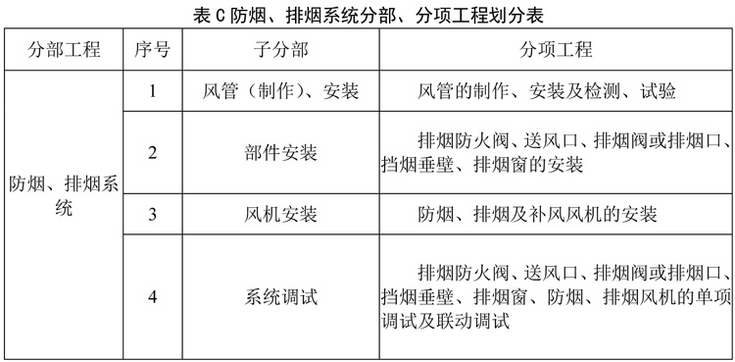

附录C 防烟、排烟系统分部、分项工程划分

表C

附录D 施工过程质量检查记录

表D-1

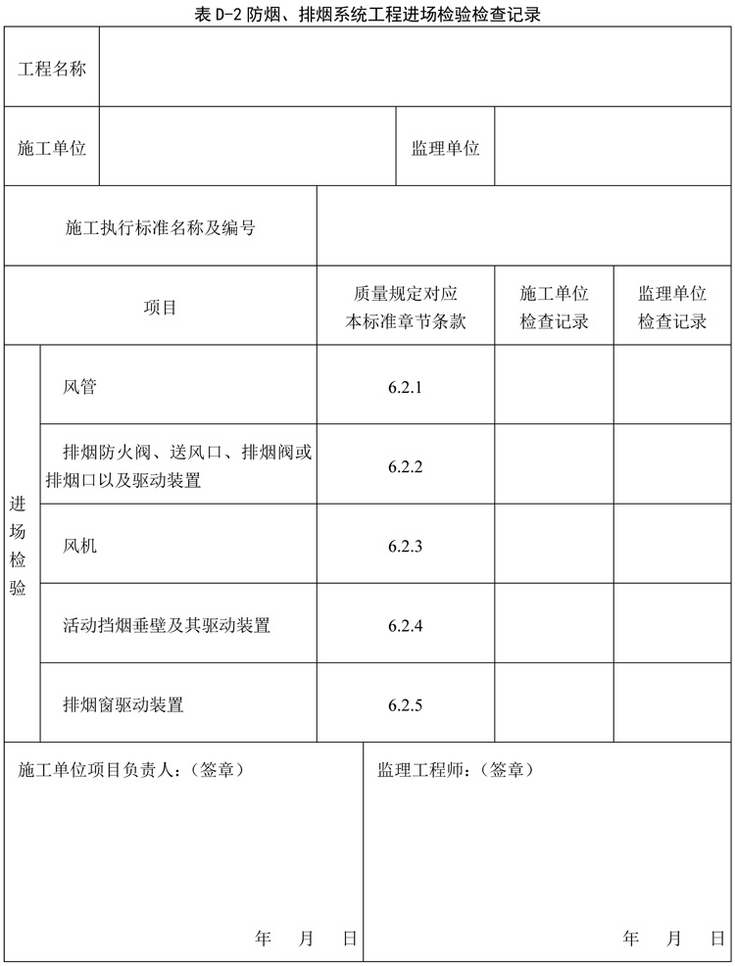

表D-2

注:施工过程若用到其他表格,则应作为附件一并归档。

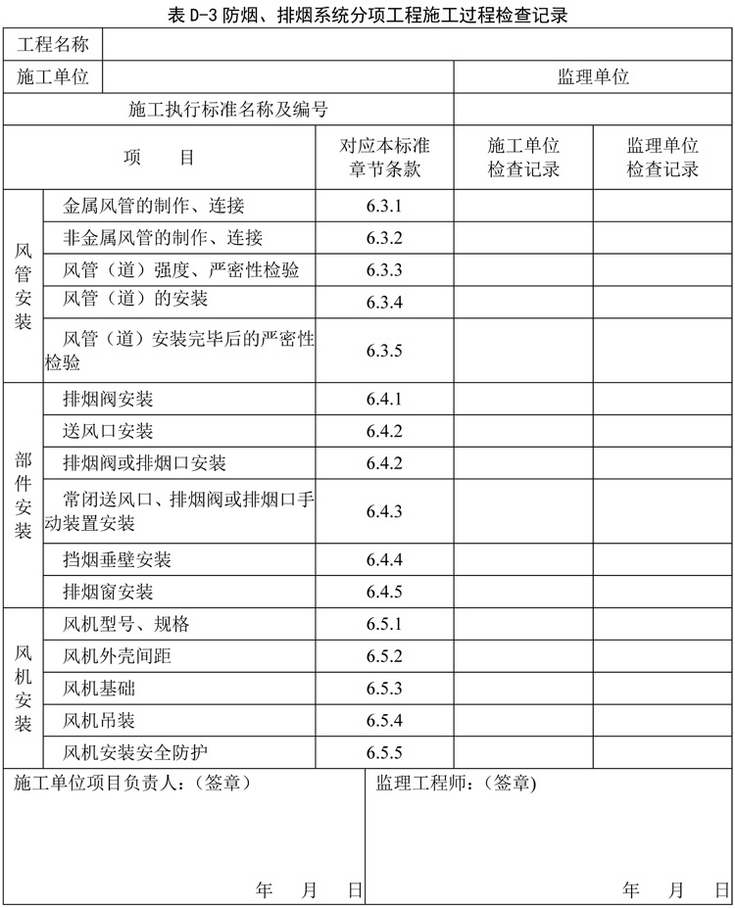

表D-3

注:施工过程若用到其他表格,则应作为附件一并归档。

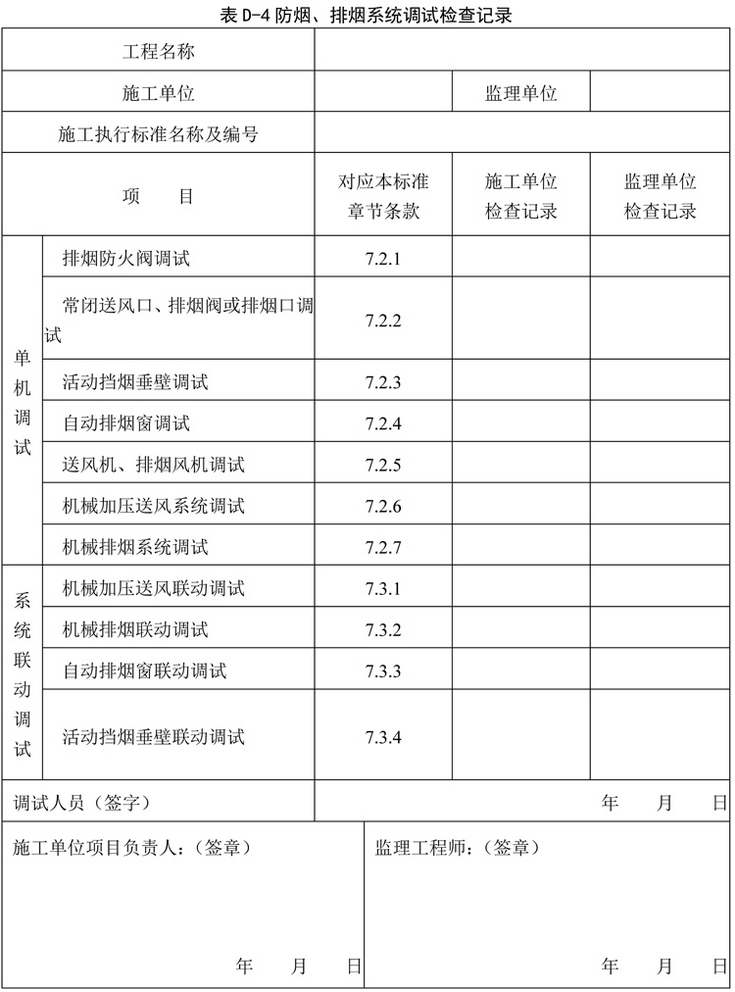

表D-4

注:施工过程若用到其他表格,则应作为附件一并归档。

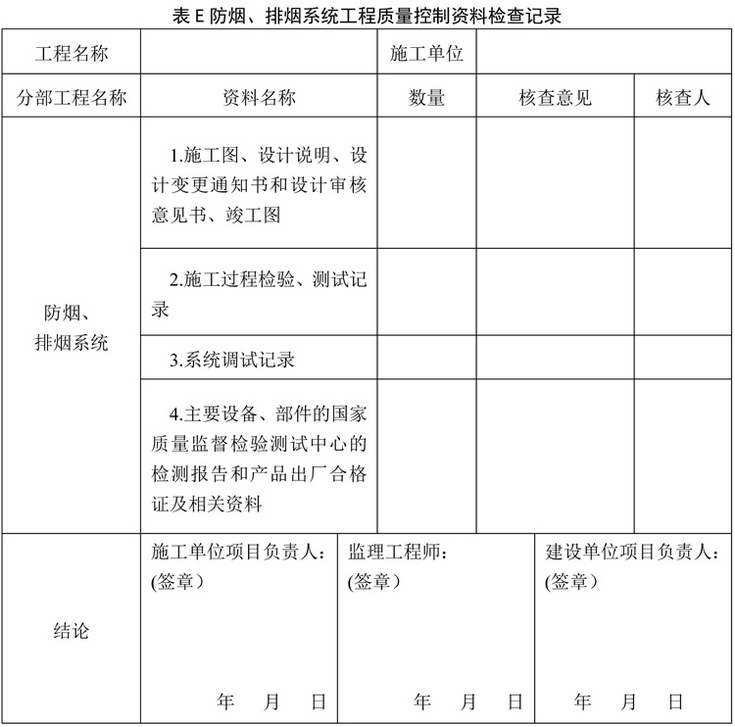

附录E 防烟、排烟系统工程质量控制资料检查记录

表E

——

四川国晋消防 工程有限公司,是一家专业成都消防公司,公司拥有大批工程技术人员、生产施工管理人员和消防施工队伍。具备《消防设施工程设计专项乙级》《消防设施工程专业承包壹级》《机电工程施工总承包叁级》等证书,可从事住宅建筑、公共建筑、工业建筑消防设计、消防施工、消费检测、消费维护保养及安全评估等服务。四川国晋消防熟练掌握了室内消火栓系统、室外消火栓系统、火灾自动报警系统、火灾自动喷水灭火系统、通风系统、防排烟系统、应急照明及疏散指示系统、防火门监控系统、电气 火灾监控系统、气体灭火系统、自动跟踪定位射流灭火系统、消防电源监控系统、应急广播系统、钢结构防火涂料等多种施工工艺与技术,可为您提供专业的消防系统整体解决方案。

咨询热线

400-0733-119
