国晋消防--消防施工动态进行时….又一周过完了,值得期待的项目工程进度又来了,有你们关注的那个小区吗?或者有你们经常去的哪些让你们安心的经营…
国晋消防--消防施工动态进行时….

又一周过完了,值得期待的项目工程进度又来了,有你们关注的那个小区吗?或者有你们经常去的哪些让你们安心的经营场所吗?来关注一下,国晋消防那些助力消防安全中的场所吧!

1. 2020424-430  远洋地产-远洋栖棠商住开发项目消防施工

负责人:张晓林

今日动态:地下室喷淋、防排烟、楼上消火栓系统施工

项目状态:远洋栖棠项目是远洋集团在城西打造的纯粹低密住区,项目以洋房为主,高层为辅。我司于201912月中旬进场施工,目前总施工进度约为9%,现正进行地下室喷淋、防排烟、楼上消火栓施工。喷淋系统约完成30%,施工人数6人,分别安装178防火分区支管。2人安装消火栓系统支架。防排烟完成10%,施工人数5人,正加工风管。楼上消火栓系统完成8%。施工4人,21号楼安装支管,2人安2号楼立管。3人在加工区。总施工人数20人。

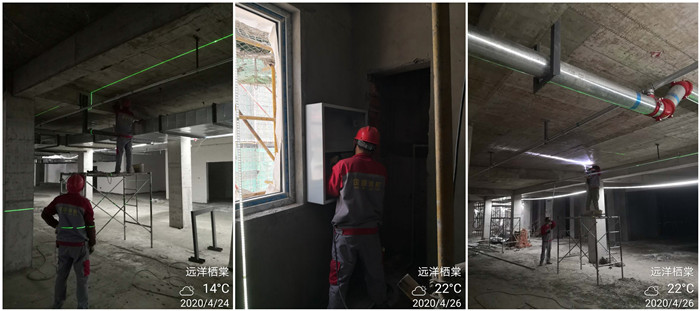

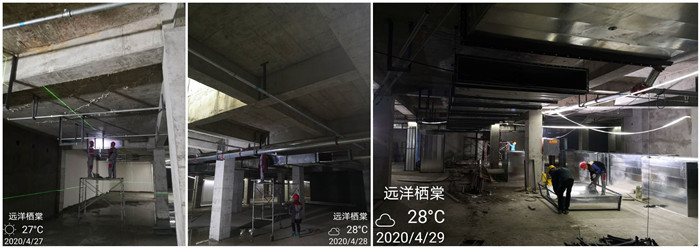

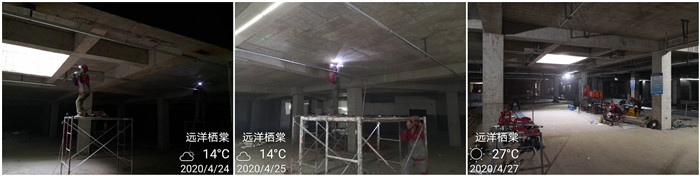

远洋700

      远洋700-2

      远洋700-1

2. 2020424-430  广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统地下室组装风管、防排烟系统

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。目前总施工进度为72%,现进行一期水系统去高桥收尾;水系统进度为83%;电系统地下室配管;电系统进度为60%;防排烟系统地下安装防晃支架;防排烟系统进度为95%;二期预留预埋8#楼;二期总进度为9%。现场施工人数12人。

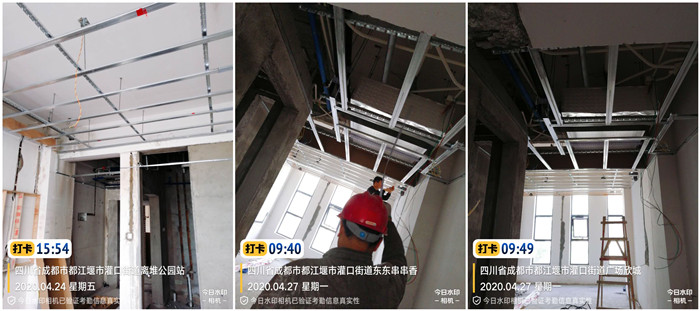

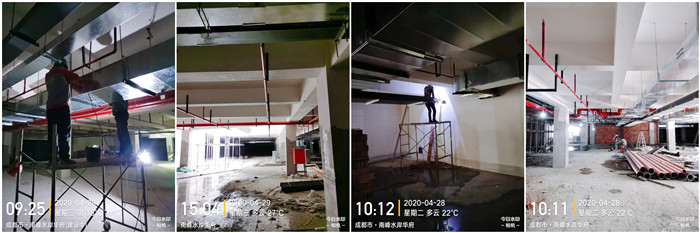

南峰700

南峰700-3

南峰700-1

3. 2020424-430  成都青白江-福地新城安置房消防施工

负责人:张晓林

本周动态:消防水系统施工

项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于20191118日进场施工,目前总施工进度为5%,现进行消防水系统施工,今天正在进行地下室负一层机动车防火分区11的施工,自动喷淋系统进度为7%;消火栓系统进度为6%;现场施工人数5人。

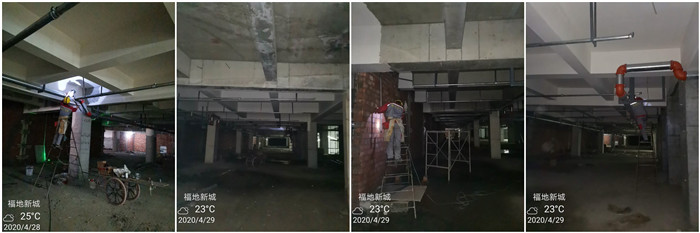

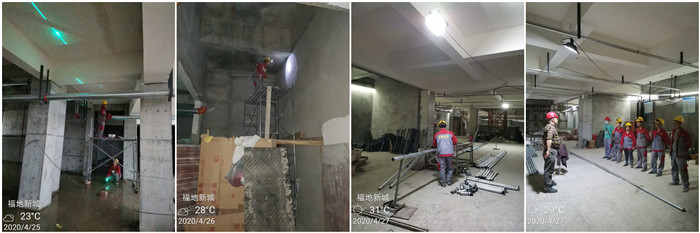

福地700

新福地700-1

4. 2020424-430  富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:火灾自动报警系统施工

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度为5%,现进行弱电系统,自动报警系统预埋施工,今日已完成10号楼1层二次配管弱电线盒开槽,6号楼3单元5层墙柱预埋,施工人数2人。

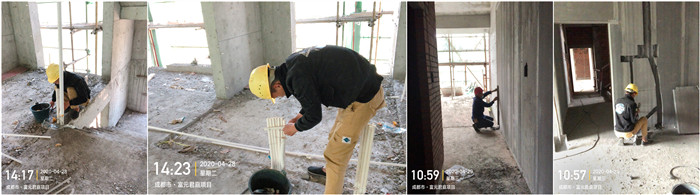

4月28 富元君庭项目_700

5. 2020424-430  江宁机械有限公司高精度轴心、螺杆生产项目消防施工

负责人:杨涛

本周动态:消火栓系统压力试验和报警设备安装

项目状态:高精度轴心、螺杆生产项目是都江堰市江宁机械有限公司投资新建的新厂房,位于都江堰经济开发区,我司于20191010日进场施工, 目前总施工进度为94%,现正在进行报警设备调试工作,应急照明系统调试工作。现场施工人数4人。

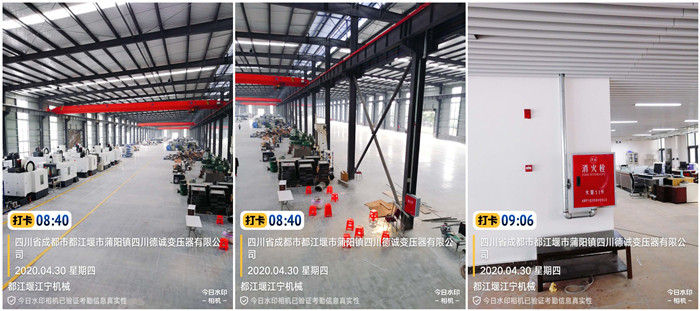

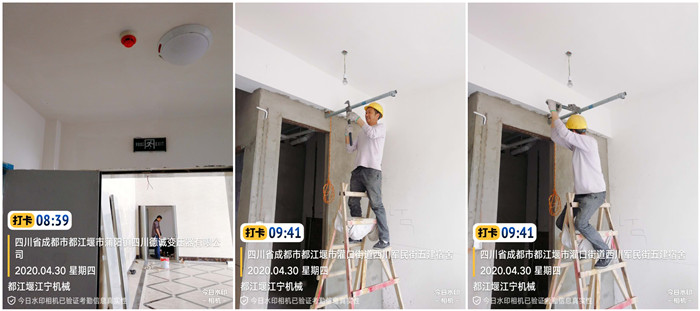

  4月30 江宁机械700

         4月30 江宁机械700-1

6. 2020424-430  科星置业-翡翠积家商住开发项目消防施工

负责人:夏虎林

今日动态: 地下室消防柜安装、地下室、标准层应急灯具安装、地下室负一层风管安装

项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019322日进场施工,目前总施工进度为90%,现进行地下室消防柜安装,单项进度90%,地下室、标准层应急灯具安装,单项进度70%,地下室负一层风管安装,单项进度45%,总施工人数18人。

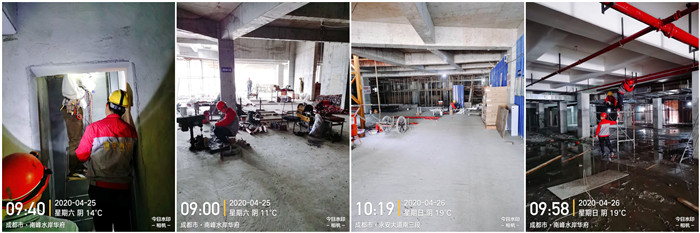

翡翠-700

7. 2020424-430  都江堰市祥恒包装制品有限公司消防改造

负责人:夏虎林

今日动态:水管网敷设、电器配管、布线、设备安装

项目状态:都江堰市祥恒包装制品有限公司消防改造项目是山鹰集团旗下的生产厂区,位于都江堰市久鼎大道12号,我司与201911 23日进场施工, 目前总施工进度为 78%,现进行厂房123电器配管、布线、设备安装,分部工程进度70%,水炮系统管网,水炮头安装,单项进度70%总施工人数10人。

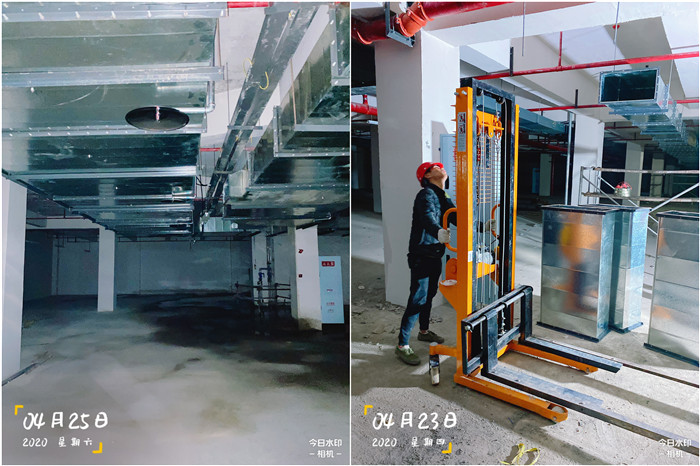

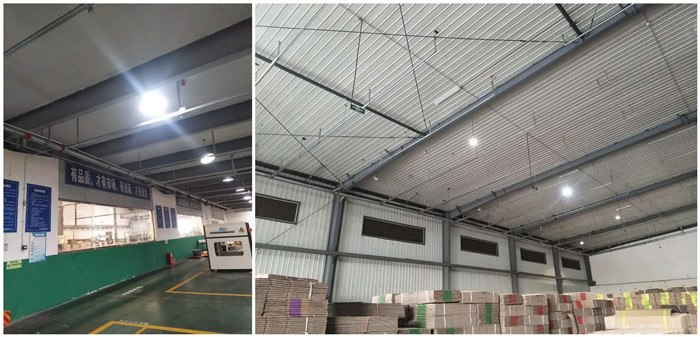

祥恒包装 700

8. 2020424-430日  逸衡酒店管理有限公司投资娱乐住宿消防改造项目

负责人:杨涛

本周动态:消火栓系统压力试验和报警设备安装

项目状态:逸衡酒店管理有限公司投资改造娱乐住宿项目,一二层为温泉,三四五六层为洲际酒店。项目地址为都江堰市太平街。我司于20191110日进场施工,目前总施工进度为70%,现进行火灾自动报警系统施工,喷淋系统施工。现正在进行报警系统配管穿线工作,二层和六层喷淋管道安装。现场施工人数4人。

4月30 逸衡酒店700

9. 2020424-430  都江堰市二更呆住民宿消防改造

负责人:杨涛

本周动态:消火栓系统压力试验和报警设备安装

项目状态:逸衡酒店管理有限公司投资改造娱乐住宿项目,一二层为温泉,三四五六层为洲际酒店。项目地址为都江堰市太平街。我司于20191110日进场施工,目前总施工进度为70%,现进行火灾自动报警系统施工,喷淋系统施工。现正在进行报警系统配管穿线工作,二层和六层喷淋管道安装。现场施工人数4人。

成都二更呆住民宿_700

10. 2020424-430 都江堰市安龙花香宜居长寿苑消防维保项目

负责人:吕顺洪

本周动态:常规消防维保

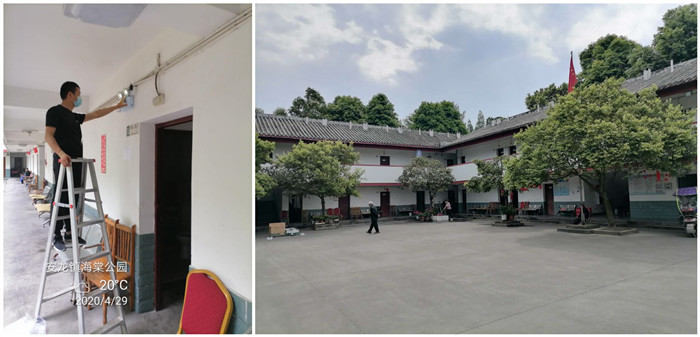

都江堰市安龙花香宜居长寿苑消防维保项目700


         ——
