12月第三个周施工简报--四川国晋消防施工进度

作者: 编辑: 来源: 发布日期: 2020.12.18
信息摘要:
在四川,在重庆,在成都,国晋消防--消防施工动态进行时….你还在帮我们一起监督进度么?你还在跟我们一起见证国晋的成长吗?还是说依旧没有找到你…
国晋消防--消防施工动态进行时….

 在四川,在成都,国晋消防--消防施工动态进行时….你还在帮我们一起监督进度么?你还在跟我们一起见证国晋的成长吗?敬请期待!另外,在重庆也有四川国晋消防工程有限公司的办事处,在重庆需要消防方面的事情都可以随时联系我们!!!

1. 2020年1212-1218  广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。目前总施工进度为95%;一期水系统5人,通水试报警阀挂标识标牌,进度为98%;二期水系统4人,安装地下室消防管;一期电系统7人,消防检测通电调试等;电系统进度为93%;二期电系统3人,8#穿线,进度为20%。三期电线统5:预埋11#12#。一期防排烟,进度为98%;二防排烟系统,进度为45%。现场施工人数21人。

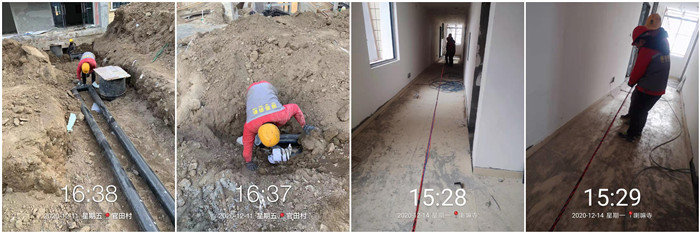

12月11日 南峰水岸华府--付明强700

       12月14日 南峰水岸华府--付明强_副本

2. 2020年1212-1218  重庆远洋地产-远洋山水赋商住开发项目消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。总施工进度约98%,总施工人数了5人,今日施工内容:27地块:电班组2人清点位故障,水班组1人管道补油漆。31地块:刷管道油漆2人。

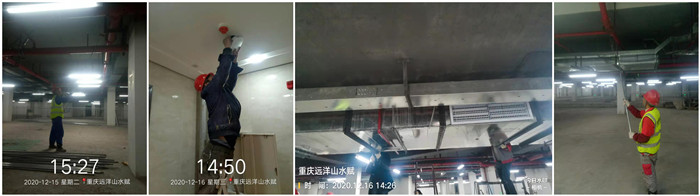

12月11日 重庆远洋山水赋--杜航700

12月15日 重庆远洋山水赋--杜航700

3.2020年1212-1218  成都青白江-福地新城安置房消防施工

负责人:张晓林

本周动态:消防水系统、自动喷淋系统、非机动车防火分区、机动车防火分区施工

项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于2019年11月18日进场施工,目前施工总进度为22%;自喷淋系统施工进度为57%,消火栓系统施工进度为26%;消防电系统施工进库为14%;今日施工总人数10人;6人安装36#楼、35#楼消火栓系统,预制管道、支吊架;4人穿56#楼、55#楼、55#楼层平面的线缆。

12月11日 青白江福地新城--邓永刚_700

4. 2020年1212-1218  富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为53%。地下室消火栓系统进度85%;防排烟系统进度76%,今日地下室消火栓安装,高跨区域自来水施工,地下室探头安装。2号地块8号楼3层预埋完成,弱电班组2人,消防9人,防排烟2人。

12月11日 富元君庭项目--李玉700

12月15日 富元君庭项目--李玉700

5.2020年1212-1218  长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,长峰项目日报。目前轧钢厂基础件预埋总施工进度约88%,其中预埋件制作完成98%,预埋完成86%1 、精整一区安装预埋件完成10,2、除尘区安装预埋螺栓完成70,3、连铸水池安装预埋件完成90,4、连铸电器楼埋消防应急管,5 、高速三区钻孔日共施工人数24。

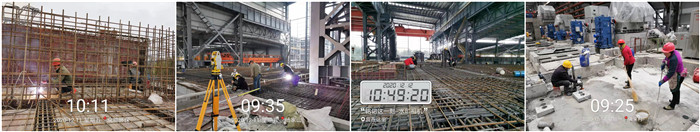

12月11日 长峰轧钢厂-张豪700

12月15日 长峰轧钢厂-张豪700

6. 2020年1212-1218  玉屏商场重建消防施工项目

负责人:杨长保

今日动态:喷淋支管安装

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202073日进场施工。 目前总施工进度为95%,施工总人数3人。消火栓:进度为96%;喷淋:进度为96%;防排烟:进度为96%。电气:3人,二层和四层安装设备,进度为93%。

案例临时内页图

7. 2020年1212-1218  理县藏语佛学院消防施工项目

负责人:李昌勇

今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工

项目动态:理县佛学院日报,消防做总平水管,线管,施工人数4

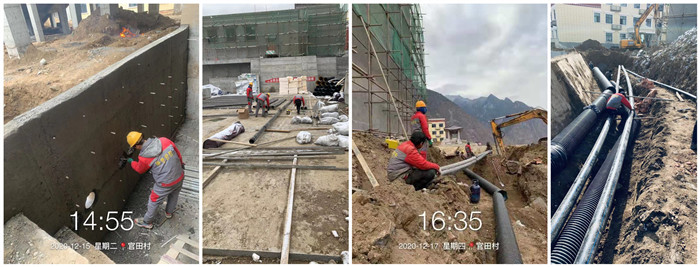

12月11日 理县藏语佛学院-李昌勇700

12月15日 理县藏语佛学院-李昌勇700

8. 2020年1212-1218  都江堰公交大厦消防施工项目

负责人:邓春冬

今日动态:电系统预埋

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与202073日进场施工,目前总施工进度约7.5%,负一层水电预埋完成90%,一层水电预埋完成100%,二层水电预埋完成100%,三层预埋完成100%,四层水电预埋完成100%,五层水电预埋完成100%,六层水电预埋完成100%,七层水电预埋完成100%,今日无人施工,无工作面。


案例临时内页图

9. 2020年1212-1218  阿坝州茂县领先一品阳光消防施工项目

负责人:马信全

今日动态:喷淋支管安装

项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与202083日进场施工。    目前总施工进度约6%。加工厂地预制56号楼消防箱支管2人,5号楼消火栓箱及大小栓头安装完成2420层施工人数2人,5号楼报警糸统平面穿线41层,施工人数2人,共计施工人数6人。

12月11日 茂县一品阳光--马信全700

12月15日 茂县一品阳光--马信全700

10.2020年1212-1218  科星置业-翡翠积家商住开发项目消防施工

负责人:夏虎林

今日动态: 地下室消防柜安装、地下室、标准层应急灯具安装、地下室负一层风管安装

项目状态:翡翠积家商住开发项目是科星置业有限公司打造的商住小区,位于成都市都江堰市彩虹大道南段,我司于2019322日进场施工,目前总施工进度98%,电系统联动调试,水系统防火分区123试水,风机试运行,联调。

案例临时内页图

感谢您一直以来对四川国晋消防工程有限公司不离不弃的关爱与监督,欢迎您携项目前来合作共赢!

——

四川国晋消防  工程有限公司,是一家专业从事住宅建筑、公共建筑、工业建筑消防系统设计、施工、检测、维护保养及安全评估的整体解决方案服务商,注册资金6000万元,总部位于四川省成都市。公司同时具备建设厅颁发的消防设施工程专业承包壹级、消防设施工程设计专项乙级、建筑装修装饰工程专业承包贰级、机电工程施工总承包叁级、建筑机电安装工程专业承包叁级、城市及道路照明工程专业承包叁级、输变电工程专业承包叁级、建筑施工劳务和模板脚手架施工资质,以及应急管理部消防救援局核准的消防设施维护保养检测服务和消防安全评估服务资格。
