魔幻的2020年即将过去,2021年初始在即,在四川,在重庆,在成都,国晋消防--消防施工动态进行时….!您还在帮我们一起监督进度么?您还在…
国晋消防--消防施工动态进行时….

幻的2020年即将过去,2021年初始在即,在四川,在重庆,在成都,国晋消防--消防施工动态进行时….!您还在帮我们一起监督进度么?您还在跟我们一起见证国晋的成长吗?您还在时刻关注国晋的未来吗?四川国晋消防定能不负期待在2021年“牛”转乾坤奋力前行开创新辉煌。

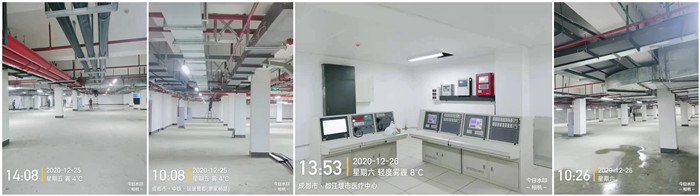

1.2020年1219-1231  广东南峰集团-南峰水岸华府消防施工

负责人:付明强

今日动态:水系统地下室、地下室配管、防排烟系统、地下室组装风管、防排烟系统施工

项目状态:南峰水岸华府项目是都江堰天府置业有限公打造的商住小区,位于都江堰市永安大道南三段医疗中心旁,我司与20185月进场施工。 目前总施工进度为95%;一期水系统,2人整改初验问题等,进度为98%;二期水系统7人安装地下室消防管;一期电系统5人,整改初验问题等,进度为98%;二期电系统5人,7#9#穿应急线,进度为23%。现场施总工人数19人。

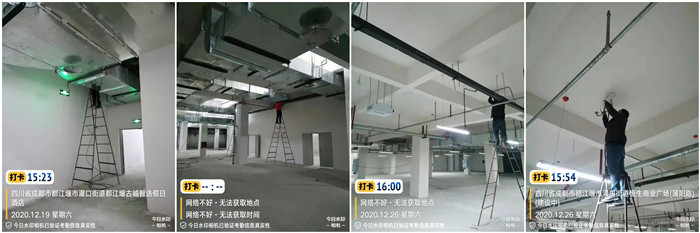

12月19日 南峰水岸华府--付明强_700

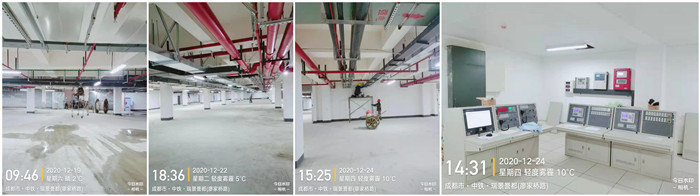

12月28日 南峰水岸华府--付明强700

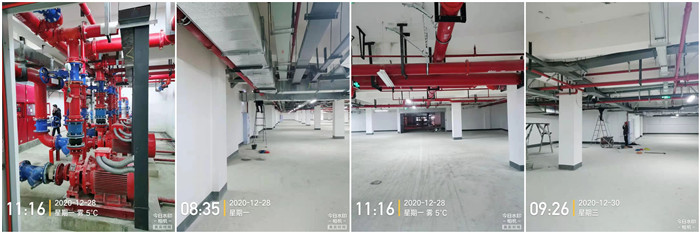

12月24日 南峰水岸华府--付明强_副本

2.2020年1219-1231  重庆远洋地产-远洋山水赋商住开发项目消防施工

负责人:周浩

今日动态: 喷淋主管安装、加工厂地喷淋主管、防排烟施工

项目状态:远洋山水赋是重庆远洋地产打造的商住小区,地块位于沙坪坝区西永组团C标准分区C2-1-2/02号宗地,我司于55日进场施工。总施工进度约99%,总施工人数了5人,今日施工内容:27地块:电班组2人清点位故障,水班组1人管道补油漆。31地块:刷管道油漆2人。

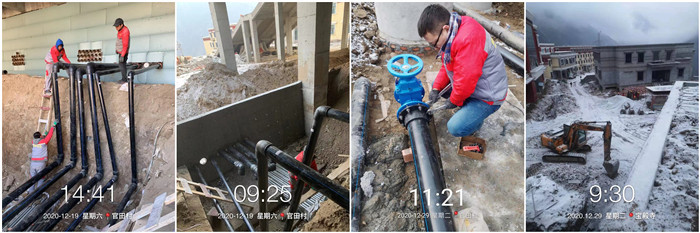

12月19日 重庆远洋山水赋--杜航700

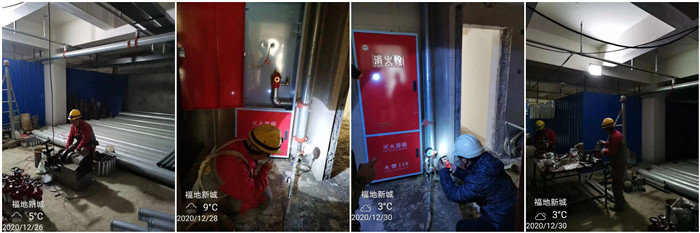

3.2020年1219-1231  成都青白江-福地新城安置房消防施工

负责人:张晓林

本周动态:消防水系统、自动喷淋系统、非机动车防火分区、机动车防火分区施工

项目状态:福地新城项目是中交第四公路工程局有限公司打造的纯住宅区,位于青白江区成青快速路,纬五段B路以西,经七路南段以北,我司于2019年11月18日进场施工,目前施工总进度为23%;自喷淋系统施工进度为57%,消火栓系统施工进度为35%;消防电系统施工进库为17%;今日施工总人数8人;6人安装9工区地上楼层消火栓系统,预制管道、支吊架,2人穿9工区地上楼层消防线缆。

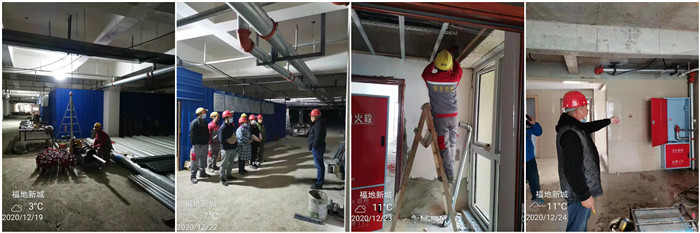

12月19日 青白江福地新城--邓永刚700

12月24日 青白江福地新城--邓永刚_副本

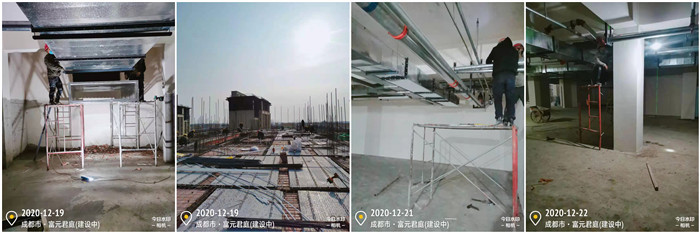

4.2020年1219-1231  富元地产-富元君庭开发项目消防施工

负责人:夏虎林

本周动态:消防水系统、自动喷淋系统、机动车防火分区施工

项目状态:富元君庭项目是富浩地产公司打造的纯住宅区,位于成都市郫都区安德街道,我司于2019925日进场施工,目前总工程施工进度约为54%。地下室消火栓系统进度90%;防排烟系统进度79%,今日5号楼地下室高跨区域自来水施工,电上设备安装。防火分区3轴流风机安装;地下室洞口封堵。弱电4,消防9人,防排烟3人。

12月19日 富元君庭项目--李玉700

12月23日 富元君庭项目--李玉700

5.2020年1219-1231  长峰钢铁集团新轧钢厂项目

负责人:邓春冬

今日动态:设备预埋件预埋施工

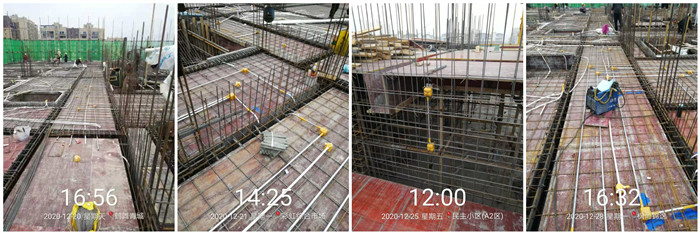

项目状态:成都市长峰钢铁集团位于都江堰经济开发区内,我司与2020518日进场施工,长峰项目日报。目前轧钢厂基础件预埋总施工进度约92%,其中预埋件制作完成98%,预埋完成90%1、精整一区安装预埋件完成100;2、稀土磁盘安装预埋件完成70;3、高速一区钻孔日共施工人数13。

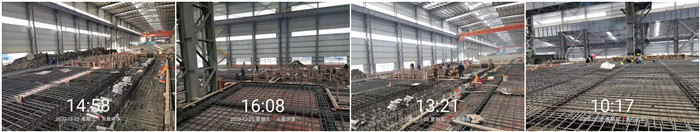

12月19日 长峰轧钢厂-张豪_700

12月26日 长峰轧钢厂-张豪700

6.2020年1219-1231  玉屏商场重建消防施工项目

负责人:杨长保

今日动态:喷淋支管安装

项目动态:原玉屏商场位于成都市都江堰市蒲阳路口,我司与202073日进场施工。 目前总施工进度为95%,施工总人数3人。消火栓:进度为96%;喷淋:进度为96%;防排烟:进度为96%。电气:3人,二层和四层安装设备,进度为93%。

12月19日 玉屏广场 --李坤700

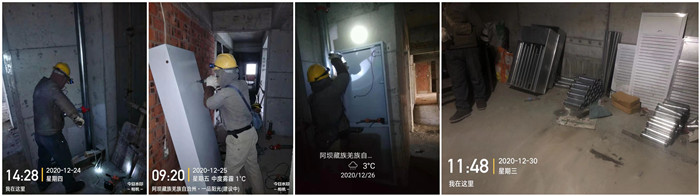

7.2020年1219-1231  理县藏语佛学院消防施工项目

负责人:李昌勇

今日动态:消火栓系统,制作支架,加工消火栓主管,环网管加工

项目动态:理县佛学院日报,消防做总平水管,线管,施工人数4

12月19日 理县藏语佛学院-李昌勇700

8.2020年1219-1231  都江堰公交大厦消防施工项目

负责人:邓春冬

今日动态:电系统预埋

项目状态:都江堰公交大厦消防施工项目是都江堰市巴士有限责任公司,位于都江堰市迎宾大道中段,我司与202073日进场施工,目前总施工进度约8.7%,负一层水电预埋完成90%,一层水电预埋完成100%,二层水电预埋完成100%,三层预埋完成100%,四层水电预埋完成100%,五层水电预埋完成100%,六层水电预埋完成100%,七层水电预埋完成100%,八层水电预埋完成100%,九层完成100%,今日无人施工,无工作面。

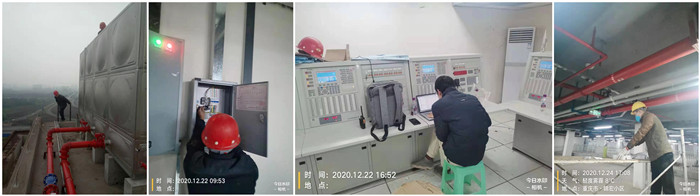

12月20日 交通大厦-邓春冬700

9.2020年1219-1231  阿坝州茂县领先一品阳光消防施工项目

负责人:马信全

今日动态:喷淋支管安装

项目动态:茂县领先“一品阳光”商住楼项目为茂县首个东西部对口支援招商项目。该项目建设地位于茂县县城河西片区,与中国羌族博物馆、金龟堡城雕等人文建筑景点相毗邻,工程用地面积31613.49平方米,建筑面积14.66万平方米,工程总投资4.5亿。我司与202083日进场施工。    目前总施工进度约7%6号楼报警糸统20层以上穿线施工人数4人,地下室加工厂地堆码材料、拆机具搬回库房、清理库房材料、打封条2人今日共计施工人数6人。

12月19日 茂县一品阳光--马信全_700

12月24日 茂县一品阳光--马信全700

感谢您一直以来对四川国晋消防工程有限公司不离不弃的关爱与监督,更欢迎您携项目前来合作共赢!

——
